Zaustavljen projekt koji je prijetio Hercegovini

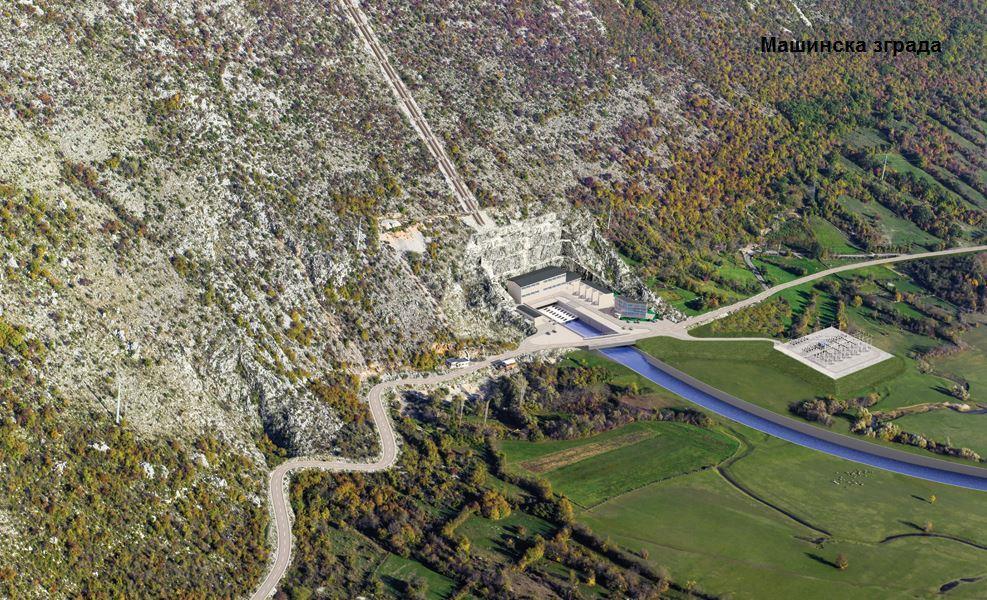

gornji horizonti
Foto: Mreže
Podjeli

-Izgradnja Hidroelektrane “Dabar” svedena je na minimum održavanja, nakon što je kineska “Exim” banka u kolovozu prošle godine aktivirala kočnicu ugovora i obustavila plaćanja, doznaje CAPITAL.

Prema informacijama spomenutog medija, pozadina problema leži u činjenici da Elektroprivreda RS nije ispunila obvezu i završila tunel na prvom dijelu projekta, “Dabar 1”, što je bio izravni uvjet za financiranje ostatka radova.

“Radovi su svedeni na minimum i kako ne bi bili potpuno zaustavljeni i prekinuti od strane kineske strane, ostavljen je minimalan broj radnika. Problem je u financiranju. Exim banka je zaustavila plaćanja u kolovozu prošle godine jer je dio ugovora za “Dabar 2” sadržavao obvezu Elektroprivrede Republike Srpske da do tog roka završi “Dabar 1″, ali to se nije dogodilo”, objasnio jeizvor.

Kaže da je kineski “Exim” prvo tražio objašnjenja i jamstva da će radovi biti završeni, kao i da se odredi vrijeme do kada.

„Tada je financiranje svedeno na minimum ili potpuno zaustavljeno. O tome se sada pregovara“, objašnjava naš izvor.

Inače, projekt „Dabar 1“ uključuje tunel dug 12 kilometara koji gradi tvrtka „Integral inženjering“ iz Laktaša.

Drugi dio projekta, „Dabar 2“, obuhvaća radove ispred tunela, rezervoar, jezero, kao i dijelove koji se grade iza njega, poput vertikalnog dovodnog kanala, strojarske zgrade s postrojenjem, zatim odvodnog kanala kroz Dabarsko polje, te tunela koji spaja ovo i Fatničko polje.

Napominjemo da projekt „Dabar 2“ gradi kineska tvrtka „Gezuba“ (China Gezhouba Group Company Limited), sa svojim podizvođačima. Dakle, građevinski dio radova izvodi „Integra inženjering“, a strojarski dio „Elnos“.

Kako CAPITAL saznaje, postoje i dugovi prema tvrtkama “Integra inženjering” i “Elnos”, ali i da je jedan dio nedavno saniran.

“Izvedeni radovi nisu plaćeni, a sada će biti problema zbog razlika u cijenama koje su nastale nakon pandemije koronavirusa. Plaćanje u tim projektima je specifično i odvija se prema ključnim točkama. Završi se jedna od ključnih točaka, zatim se plaća određeni iznos, pa se rade ostale. Traju od 24-30 mjeseci, nakon čega se vrši plaćanje. Sigurno je da se radi o višemilijunskim iznosima”, rekao je izvor CAPITAL-a.

Ministar energetike Petar Đokić ponovno je potvrdio da su radovi usporeni. Ponovio je da se “problemi između kineske tvrtke i podizvođača moraju riješiti”.

„Do kraja ovog tjedna imat ćemo novi sastanak kako bismo definirali kako ubrzati radove. Također, HE „Dabar“ mora riješiti neka financijska pitanja, što je također dio razloga usporavanja radova“, rekao je Đokić.

Na pitanje o iznosu, Đokić nije odgovorio, ali je potvrdio da se radi o velikoj obvezi.

„Obveze nisu male, ali je i projekt velik. Uvjeren sam da će se pronaći rješenje. Većina posla je završena i dio opreme je isporučen, dok se drugi dio nalazi u luci „Ploče“ i zahtijeva specifične uvjete prijevoza i skladištenja“, rekao je Đokić.

Inače, prije više od mjesec dana ministar energetike i rudarstva Petar Đokić prvi je put za CAPITAL potvrdio da postoje problemi i zastoj s isplatom sredstava od strane Vlade RS-a te da su kineski partneri zaustavili radove dok se dugovi ne podmire.

Podjeli
-Sponzorirano-
ads image

Najčitanije ovaj tjedan

VELIKA PREKRETNICA NA KORIDORU 5C: Promijenjen projekt kod Mostara – gradi se potpuno novi tunel i pomjera trasa

Na jednoj od najvažnijih i najzahtjevnijih dionica Koridora 5C kroz Hercegovinu napravljena je značajna izmjena projekta. Trasa autoceste Mostar sjever – Mostar jug...

VIDEO Priča Ljubušaka: ‘Počeo sam se kladiti s 11 godina, evo kako sa se riješio toga’

Katolički evangelizator iz Ljubuškog Josip Jelinić na društvenim mrežama podijelio je osobno svjedočanstvo o devet godina klađenja, koje je, kako kaže, započelo još...

Pregled ponude i cijena zemljišta u Hercegovini: Od Blidinja i Međugorja do Ljubuškog i Ravnog

Od planinskih padina Blidinja i okolice Ramskog jezera, preko vinograda u Brotnju i zaleđa uz granicu s Hrvatskom pa sve do parcela uz...

PRIČA O VJERI I UPORNOSTI: Kako su dvojica Čitlučana prešla više od tisuću kilometara da bi u crkvu donijela kip sv. Franje od 180 cm

Josip Primorac i Franjo Tokić iz Franjevačkog trećeg svjetovnog reda iz Čitluka uoči blagdana sv. Franje, 4. listopada, zaputili su se po novi...

Traži se osoba za neobičan posao: Plaća je 2000 eura za tjedan dana

Turistička zajednica u Finskoj nudi posao koji uključuje putovanje od otoka do otoka i istraživanje mirisa prirode za plaću od 2000 eura. Riječ...

Slični članci

Poznati danski trgovački lanac stiže u BiH

Bosna i Hercegovina će početkom 2027. godine dobiti prodavnice poznatog danskog trgovačkog...

Preminuo poznati bh. gospodarstvenik

Vlasnik tvrtke “Plastex” iz Gračanice Sead Terzić preminuo je danas u 67....

Propala prodaja giganta, Hercegovac nije uplatio 88 milijuna KM

Bivši građevinski gigant Hidrogradnja Sarajevo ponovno je ponuđen na prodaju za 88...

NEKIMA U BIH JE TO DNEVNICA: Njemačka povećava minimalnu satnicu na 14,6 eura

Zakonska minimalna plaća u Njemačkoj od 1. siječnja 2027. iznosit će 14,60...
